Документообіг, первинні документи
30.09.2026
Договір підряду: 10 місць, де ховаються ризики
Договір підряду здається простим: замовник ставить завдання, підрядник виконує роботу, сторони підписують акт – гроші сплачено, питання закрито. На практиці саме тут виникає чимало ризиків і приводів для спорів із контролюючими органами. Розберемо, як правильно описати результат роботи, чому формулювання «виконувати обов’язки» може бути невдалим для договору підряду, коли акт стає ключовим доказом, хто відповідає за матеріали та недоліки, як оформити зміну ціни й строків і чому регулярна робота за графіком може свідчити вже про трудові відносини

- Найперша пастка – у договорі не визначено конкретного результату
- Назва посади замість конкретної роботи– червоний прапорець для перевіряльників
- Графік роботи підряднику краще не встановлювати
- Строки: у договорі має бути зрозуміло, коли початок і кінець робіт
- Ціна «за домовленістю» – майже запрошення до спору
- Матеріали в договорі підряду: хто купує та хто відповідає за якість
- Акт приймання виконаних робіт – не формальність, яку підписують «для бухгалтерії»
- Якість робіт за договором підряду: «переробимо» – це ще не умова договору
- Відмова від договору підряду: коли замовник може припинити договір
- Найдорожча помилка – назвати підрядом те, що ним не є
- Висновки
Договір підряду часто сприймають як документ із серії «завантажили шаблон, вписали реквізити, поставили підписи – готово». І саме тут шаблон може створити більше проблем, аніж вирішити.
За договором підряду підрядник зобов’язується на свій ризик виконати певну роботу за завданням замовника, а замовник – прийняти та оплатити її результат. Так визначає ст. 837 Цивільного кодексу України (далі – ЦКУ). Тобто в центрі договору має бути не сам факт, що людина «щось робила», а конкретний результат, який вона повинна передати замовнику.
І ось тут починаються практичні нюанси. Фраза «підрядник зобов’язується виконувати роботи відповідно до доручень замовника» звучить цілком нормально. Але що саме має бути зроблено? У якому обсязі? До якої дати? За якими вимогами чи характеристиками? Як визначити, що результат прийнято? За що саме замовник платить?
Якщо відповіді на ці запитання доводиться шукати десь поза договором – у листуванні, усних домовленостях або поясненнях сторін, – це вже потенційна проблема. Чим конкретніше в договорі визначені робота, її результат, строки, порядок приймання та оплати, тим менше простору для різного трактування його умов.
Найперша пастка – у договорі не визначено конкретного результату
Предмет договору має показувати не просто, яку роботу виконує підрядник, а що саме замовник отримає в результаті.
«Надання бухгалтерських послуг», «виконання ремонтних робіт», «здійснення консультацій», «виконання будівельних робіт» – самі по собі такі формулювання мало що говорять про те, що саме замовник повинен отримати на виході.
Для підряду особливо важливо зафіксувати саме кінцевий результат роботи: що виготовлено, відремонтовано, змонтовано, розроблено, перероблено, підготовлено, у якій кількості та з якими характеристиками.
Наприклад, замість «Підрядник виконує ремонтні роботи в офісі» безпечніше прописати:
Підрядник виконує ремонт приміщення площею 80 м² згідно з кошторисом та технічним завданням, що є додатками до договору. Результатом є приміщення, готове до експлуатації відповідно до визначених у технічному завданні характеристик.
Так, текст стає довшим. Зате значно коротшим може стати судовий спір.
Верховний Суд неодноразово звертав увагу саме на цю межу. У постанові від 15.04.2021 у справі №554/5933/19 суд підкреслював проблему договору, в якому не було визначено конкретного кінцевого результату, обсягу роботи та того, що саме має бути відображено в акті. А у справі №160/2387/19 (постанова від 18.11.2021) суд звернув увагу, що формулювання на кшталт «загальнобудівельні роботи» без визначення кінцевого результату більше нагадує опис процесу праці, ніж цивільно-правового результату.
Практичне правило просте: прочитайте предмет договору й уявіть, що завтра його побачить людина, яка нічого не знає про вашу домовленість. Чи зможе вона однозначно сказати, що саме підрядник мав передати замовнику? Якщо ні – предмет треба допрацьовувати
Назва посади замість конкретної роботи– червоний прапорець для перевіряльників
У договорі підряду краще не описувати людину через назву посади. Важливіше чітко визначити, яку роботу вона має виконати та який результат передати замовнику.
Наприклад, формулювання «Виконавець виконує обов’язки бухгалтера» більше схоже на опис трудової функції, ніж на умову цивільно-правового договору. Адже незрозуміло, яку саме роботу має виконати виконавець і який результат повинен отримати замовник.
За ЦПД сторони домовляються про конкретну роботу або послугу та її результат. Тому замість назви посади й переліку постійних обов’язків у договорі варто максимально конкретно описати завдання, строк виконання та результат.
Наприклад, замість «виконує обов’язки бухгалтера» можна передбачити:
Виконавець до 30 вересня готує та передає замовнику бухгалтерську звітність за ІІІ квартал 2026 року за переліком, наведеним у додатку до договору.
Так само замість «працює менеджером» – визначити конкретне завдання та його результат, наприклад:
Виконавець формує та передає замовнику базу з 200 потенційних клієнтів за визначеними критеріями.
Це не означає, що будь-яка згадка назви професії автоматично робить договір трудовим. Але якщо договір системно описує саме посаду, постійні обов’язки, графік і підпорядкування, а не конкретну роботу та її результат, це може свідчити про трудовий характер відносин.
Показовою є постанова ВС від 08.05.2018 у справі № 127/21595/16-ц. У договорі було передбачено, зокрема, пошук замовлень на перевезення, розрахунок рентабельності, укладення договорів, контроль перевезень і роботу з клієнтами. Суд звернув увагу, що фактично предметом договору був процес праці, а не конкретний кінцевий результат.
Тож практичне правило просте: у договорі підряду краще говорити не про те, ким є виконавець, а про те, що саме він має зробити і що передати замовнику в результаті.
Графік роботи підряднику краще не встановлювати
Ще одна типова помилка – перенести до договору підряду звичайний робочий графік:
Підрядник працює з понеділка по п’ятницю з 9:00 до 18:00.
А потім додати:
Підрядник зобов’язаний дотримуватися правил внутрішнього трудового розпорядку.
Назва договору при цьому залишається «підряд». Але його умови вже починають описувати не виконання конкретного завдання, а організацію роботи людини.
Держпраці та ДПС неодноразово акцентують на тому, що за цивільно-правовим договором виконавець самостійно організовує роботу і не підпорядковується правилам внутрішнього трудового розпорядку. На відміну від працівника, він не має працювати за встановленим підприємством графіком.
Цю ж межу проводить і Верховний Суд у постанові від 08.05.2018 у справі № 127/21595/16-ц. Як наголосив суд, за трудовим договором працівник виконує трудову функцію в організованому роботодавцем процесі, тоді як за цивільно-правовим договором процес організації трудової діяльності залишається за його межами. Підрядник сам організовує свою роботу та виконує її на власний ризик.
Це не означає, що замовник взагалі не може встановлювати строки або вимагати дотримання технології, технічних вимог чи режиму доступу до об’єкта. Може. Одна справа – домовитися, що підрядник має виконати роботу до певної дати або перебувати на об’єкті в узгоджений час, коли цього потребує саме виконання завдання. І зовсім інша – встановити підряднику вимоги «бути на роботі щодня з 9:00 до 18:00, виконувати розпорядження керівника та відмічатися в табелі».
Простий тест: якщо з договору прибрати слово «підрядник» і поставити «працівник», чи не стане текст логічнішим? Якщо стане – варто зупинитися
Строки: у договорі має бути зрозуміло, коли початок і кінець робіт
У договорі підряду краще чітко визначити, коли робота має розпочатися, коли завершитися та, за потреби, коли мають бути виконані окремі її етапи.
Тобто не залишайте дату завершення «в повітрі». Наприклад, фраза «до виконання» - занадто розмита. Натомість «ремонт має бути завершений протягом трьох місяців» уже щось визначає, але залишає запитання: від якої дати рахувати ці три місяці?
Набагато зрозуміліше написати: «роботи розпочинаються 1 жовтня 2026 року та завершуються не пізніше 20 грудня 2026 року».
Якщо початок або завершення роботи залежать від дій замовника – наприклад, передання матеріалів, авансу, документації чи доступу до приміщення, – це теж варто прямо передбачити в договорі. Цивільний кодекс окремо передбачає обов’язок замовника сприяти підряднику, якщо це встановлено договором (ст. 850 ЦКУ), а невиконання такого обов’язку може вплинути, зокрема, на строки виконання роботи.
Для тривалих робіт корисно встановити проміжні строки та етапи. Наприклад: до 15 жовтня – демонтаж, до 15 листопада – монтаж електромережі, до 20 грудня – завершення ремонту та передання результату.
Це дає змогу не чекати завершення всього проєкту, щоб виявити проблему. Замовник може перевіряти хід і якість роботи під час її виконання, а окремий акт за етапом допомагає зафіксувати, що саме зроблено та прийнято на певну дату.
Практичне правило: у договорі має бути зрозуміло не лише «скільки часу» дається підряднику, а й від якої дати починається відлік і якою датою робота має бути завершена
Ціна «за домовленістю» – майже запрошення до спору
Фраза «вартість робіт визначається за домовленістю сторін» сама по собі не робить договір недійсним. Але якщо за нею немає конкретної суми, кошторису або зрозумілого механізму розрахунку, під час спору сторони легко можуть виявитися в різних «реальностях» щодо того, про яку ціну вони домовлялися.
Ціну роботи можна визначити безпосередньо в договорі або в кошторисі. Якщо сторони погоджують кошторис, його варто зробити додатком до договору та прямо зазначити, що він є його невід’ємною частиною.
Наприклад, ремонт коштує 240 000 грн. Але з договору незрозуміло, чи входять у цю суму матеріали, доставка, демонтаж старого покриття, вивезення сміття, податки та додаткові роботи. Підрядник каже: «Я мав на увазі тільки роботу». Замовник відповідає: «А я думав, що все під ключ». Ось вам і «під ключ».
У кошторисі або договорі краще розписати, що саме входить до погодженої ціни, а що оплачують окремо.
Ще один важливий момент – тверда та приблизна ціна. Якщо сторони погодили твердий кошторис, підрядник, як правило, не може просто збільшити ціну, пославшись на те, що під час роботи витрати виявилися більшими. Тому перед підписанням такого кошторису варто перевірити, чи враховані в ньому всі передбачувані витрати.
Інша ситуація – приблизний кошторис. Його використовують, коли на момент укладення договору неможливо точно визначити всі витрати. Якщо під час виконання роботи виникла потреба істотно перевищити приблизну ціну, підрядник має своєчасно попередити про це замовника. Інакше він може втратити право вимагати оплату таких додаткових витрат.
Тому в договорі варто не просто написати «ціна – 240 000 грн», а й визначити, чи є ця сума твердою або приблизною, що до неї входить і за яких умов вона може змінюватися.
Якщо передбачені додаткові роботи, краще одразу встановити механізм їх погодження: хто їх ініціює, як оформлюють таку зміну, чи потрібна письмова згода замовника, як змінюють ціну та строки виконання.
Тоді додаткові 40 000 грн не виникнуть «магічним способом» уже після завершення робіт – буде зрозуміло, хто, коли і на яких умовах погодив збільшення вартості.
Матеріали в договорі підряду: хто купує та хто відповідає за якість
У договорі підряду варто чітко визначити не лише те, хто купує матеріали, а й хто відповідає за їх якість, зберігання та придатність для роботи.
За загальним правилом підрядник виконує роботу зі свого матеріалу, своїми силами та засобами, якщо інше не встановлено договором (ст. 839 ЦКУ). Але сторони можуть домовитися, що матеріали надає замовник за актом.
І тут краще одразу визначити: хто купує матеріали, хто їх доставляє та приймає, хто відповідає за їх зберігання, що відбувається із залишками і хто несе ризики, якщо матеріал виявився непридатним або неякісним.
Живий приклад: замовник купив плитку, підрядник її уклав, а через місяць частина плитки потріскалася. Підрядник каже: «Матеріал був ваш». Замовник відповідає: «Але укладали його ви».
І тут уже важливо, що саме було передбачено договором. Якщо матеріал надав замовник, підрядник повинен використовувати його правильно та своєчасно попередити замовника, якщо матеріал є непридатним або неякісним і це може вплинути на результат роботи. За певних обставин він має право відмовитися від договору та вимагати відшкодування збитків.
Тому фрази «матеріали надає замовник» недостатньо. Варто прописати, що робить підрядник, якщо виявляє дефект матеріалу, кого і в який спосіб повідомляє, чи зупиняє роботу до отримання нового матеріалу та як фіксується така ситуація.
Це допоможе не з’ясовувати вже після появи дефектів, хто мав побачити проблему раніше і хто в результаті за неї відповідає.
Акт приймання виконаних робіт – не формальність, яку підписують «для бухгалтерії»
Для договору підряду акт приймання виконаних робіт – важливий документ, який допомагає підтвердити, яку саме роботу виконано, коли її передано замовнику та чи були зауваження до результату.
У справі №127/21595/16-ц Верховний Суд окремо звертав увагу на необхідність дослідити наявність актів виконаних робіт, характер і періодичність оплати та інші документи, що допомагають зрозуміти реальну природу відносин.
Проблеми починаються, коли акт складають заднім числом, обмежуються фразою «роботи виконано повністю» без конкретизації або взагалі не визначають у договорі порядок приймання результату.
Тому краще заздалегідь прописати:
- у який строк замовник має перевірити результат;
- як він повідомляє про недоліки;
- що відбувається, якщо є зауваження;
- чи складають дефектний акт;
- у який строк підрядник має усунути недоліки;
- як оформлюють остаточне приймання.
Окремо варто подумати про строк для перевірки результату. Наприклад, умова «замовник зобов’язаний підписати акт протягом одного дня» може бути цілком нормальною для простої роботи, але нереалістичною для складного технічного результату, який неможливо якісно перевірити за кілька годин.
Тому в акті бажано зазначати не лише загальне «роботи виконано», а що саме виконано, в якому обсязі, за якими документами чи характеристиками та чи має замовник зауваження.
І ще один практичний момент: акт не варто сприймати лише як документ «для бухгалтерії». У разі спору він може допомогти підтвердити факт виконання та приймання конкретного результату.
Що перевірити бухгалтеру перед оплатою
Після підписання акта приймання-передання виконаних робіт робота бухгалтера не зводиться до того, щоб побачити підпис і поставити платіж у чергу.
Перед оплатою варто звірити документи між собою: договір, акт, кошторис або технічне завдання (якщо вони передбачені) та платіжні реквізити. Предмет робіт, підрядник, період, обсяг і сума мають узгоджуватися між документами.
Якщо договором передбачено кошторис, технічне завдання чи інші додатки, перевірте, що вони є в наявності та відповідають фактично виконаній роботі. Якщо в договорі йдеться про конкретний результат, а в акті – лише «роботи виконано», варто з’ясувати, чи достатньо такого формулювання для підтвердження саме цієї операції.
Якщо підрядник – фізособа, окремо перевірте податкові наслідки виплати та правильність її документального оформлення. Якщо це ФОП – статус, реквізити та відповідність отриманого доходу його заявленим видам діяльності.
Просте правило перед оплатою: має бути зрозуміло, що замовили → що виконали → що прийняли → за що саме платимо.
Отже, хороший акт відповідає на три прості запитання: що зробили, що передали замовнику і чи прийняв він результат без зауважень.
Якість робіт за договором підряду: «переробимо» – це ще не умова договору
«Якщо не подобається – переробимо» теж треба конкретизувати. Підрядник має виконати роботу якісно та відповідно до умов договору. Якщо вимоги до якості в договорі не визначені, результат має відповідати вимогам, які зазвичай ставлять до роботи відповідного виду (ст. 857 ЦКУ).
Тому фраза «підрядник гарантує якість виконаних робіт» сама по собі мало допомагає. Важливо зрозуміти, що саме сторони вважають належною якістю і що відбувається, якщо після приймання роботи виявлять недолік.
Якщо для конкретної роботи важливий гарантійний строк, його варто прямо зафіксувати в договорі. Так само бажано визначити порядок дій у разі виявлення дефекту: як замовник повідомляє підрядника, у який строк той має відреагувати та що саме робить – безоплатно усуває недолік, повторно виконує роботу, зменшує ціну чи застосовують інший погоджений сторонами спосіб (ст. 858 ЦКУ).
Особливо це важливо для ремонту, монтажу, виготовлення обладнання та інших робіт, результат яких може мати недоліки, що проявляться не в день підписання акта приймання-передання виконаних робіт.
Тому хороший договір підряду має відповідати не лише на запитання «скільки коштує робота?», а й на значно практичніше: «що робимо, якщо після приймання виявиться, що результат не відповідає домовленості?».
Відмова від договору підряду: коли замовник може припинити договір
У договорі підряду варто передбачити не лише порядок його виконання, а й те, що відбувається, якщо одна зі сторін, зокрема, замовник хоче припинити договірні відносини.
Цивільний кодекс дає замовнику кілька можливостей відмовитися від договору підряду (див.ст. 849 ЦКУ).
Наприклад, якщо підрядник вчасно не розпочав роботу або виконує її настільки повільно, що завершити в обумовлений строк уже явно неможливо, замовник може відмовитися від договору та вимагати відшкодування збитків.
Якщо під час роботи стає очевидно, що результат не буде належним, замовник спочатку може встановити підряднику строк для усунення недоліків. Якщо вимогу не виконано, він також може відмовитися від договору та вимагати відшкодування збитків або доручити виправлення іншій особі за рахунок підрядника.
Є й інша ситуація: замовник може відмовитися від договору у будь-який час до закінчення роботи навіть без порушення з боку підрядника, повідомивши про це, наприклад листом. Але тоді він має оплатити виконану частину роботи та відшкодувати підряднику збитки, завдані розірванням договору.
Тому фраза «договір може бути розірвано за згодою сторін» – недостатній.
У договорі варто прописати, як сторона повідомляє про відмову, з якого моменту вона діє, як визначають обсяг уже виконаних робіт, проводять остаточний розрахунок і що відбувається з переданими матеріалами, обладнанням та іншим майном.
Просте правило: якщо договір можна припинити раніше строку, заздалегідь визначте не лише «коли можна піти», а й як після цього розійтися по роботах, грошах і матеріалах
Найдорожча помилка – назвати підрядом те, що ним не є
Це вже питання не стилю договору, а реального змісту відносин.
Держпраці наголошує: за цивільно-правовим договором виконавець самостійно організовує роботу, а замовника цікавить конкретний результат. За трудовим договором працівник виконує роботу за певною посадою, спеціальністю чи кваліфікацією, а роботодавець організовує процес праці. Для трудових відносин характерні, зокрема, визначений режим роботи, підпорядкування вказівкам роботодавця, виконання роботи на його робочому місці та оплата за процес праці, а не за конкретний результат.
Тому якщо людина щодня приходить на постійне робоче місце, працює за встановленим графіком, отримує регулярну оплату за процес роботи, підпорядковується керівнику, виконує постійні трудові функції, користується обладнанням роботодавця й фактично включена в його робочий процес, сам напис «договір підряду» проблему не вирішує.
Саме на фактичний зміст відносин звертав увагу Верховний Суд у справах №127/21595/16-ц та №300/1733/25 (постанова від 09.09.2026).для розмежування підряду і трудових відносин важливо, чи йдеться про досягнення конкретного результату, чи про виконання трудової функції в організованому роботодавцем процесі.
Є й промовистий приклад від Держпраці щодо офіціанта. Попри цивільно-правову угоду, суд встановив, що особа фактично була допущена до роботи в кафе та виконувала обов’язки офіціанта в порядку, характерному для трудових відносин. Серед іншого, врахували систематичність роботи та визначені час і період її виконання.
Тобто важлива не назва договору, а те, які відносини сторони фактично створили.
Підрядник-ФОП – не чарівна кнопка
Окрема помилка – думати, що статус ФОП автоматично закриває питання природи відносин. На цьому наголошують і суди (див. наприклад, постанову ВС від 12.05.2026 у справі №280/10418/24).
ФОП справді може бути підрядником, але договір із ним також має відповідати суті цивільно-правової співпраці: конкретний результат, самостійність виконавця, строки, ціна, порядок приймання та відповідальність.
Наприклад, якщо ФОП розробляє сайт, у договорі логічно визначити технічне завдання, етапи, функціонал, критерії приймання, строки виправлення помилок і порядок передання результату.
А формулювання «ФОП зобов’язується щодня виконувати завдання керівника підприємства з 9:00 до 18:00» уже описує не конкретний результат, а організацію процесу роботи.
І тут саме час поставити собі фінальне запитання: після прочитання договору зрозуміло, що підрядник має передати замовнику, чи зрозуміло лише, що він має робити щодня?
Відповідно, перед тим як поставити підпис у договорі підряду, достатньо відповісти на сім запитань:
- Що саме має отримати замовник у результаті?
- Як визначити, що робота виконана належно?
- Коли і якими етапами її виконуватимуть?
- Скільки це коштує і що саме входить до ціни?
- Хто надає матеріали та хто відповідає за їх якість?
- Як приймають результат і що роблять із недоліками?
- Чи не нагадують реальні відносини трудові зважаючи на позиції держорганів, суду?
Якщо на будь-яке питання відповідь «ну, ми це усно обговорювали» – саме там і варто зупинитися.
Бо договір підряду потрібен не для того, щоб зафіксувати, що сторони «в цілому домовилися». Його завдання – зафіксувати, про що саме домовилися, коли це вважається виконаним і що відбувається, якщо щось пішло не за планом.
Договір підряду рідко ламається через очевидну помилку на кшталт відсутності підпису. Набагато частіше проблема ховається у фразі, яка на перший погляд виглядає абсолютно нормально. «Виконавець виконує роботи», «оплата після підписання акта», «строк – до повного виконання», «усі матеріали надає замовник» – і можна ставити підписи. А потім з’ясовується, що сторони по-різному розуміли кожне з цих речень.
Ось найпоширеніші слизькі місця, на які варто подивитися ще до того, як договір вирушить до бухгалтерії.
Слизькі формулювання в договорі підряду: що не так і як прописати краще
Як написано в договорі | У чому нюанс | Як краще прописати |
«Виконати роботи відповідно до завдання замовника» | Звучить логічно. Але що саме робити і де саме це завдання? У договорі? У додатку? В електронному листі? У месенджері? І головне – що робити, якщо замовник у процесі роботи змінив свою думку? Тобто незрозуміло, де саме зафіксовано завдання і що робити, якщо його змінюють у процесі | Краще не залишати завдання абстрактним. Якщо результат можна описати технічним завданням, кошторисом, кресленням, специфікацією чи переліком конкретних робіт – зробіть це. І прямо зазначте, що відповідний документ є невід’ємною частиною договору. Інакше замовник може вважати, що завдання «зробити сайт» означає сайт із мобільною версією, інтеграцією CRM та особистим кабінетом, а підрядник – що йшлося про п’ять сторінок і форму зворотного зв’язку |
«Оплата здійснюється після виконання робіт» | Не зрозуміло, після яких саме робіт. Усіх робіт за договором? Окремого етапу? Після підписання акта? Через п’ять банківських днів після акта? Після фактичного отримання рахунку? Одна фраза може створити одразу кілька різних дат | Прив’язати оплату до конкретної події та строку: наприклад, протягом 5 банківських днів із дати підписання акта приймання-передання робіт. А якщо акт замовник не підписує – ось тут має працювати наступний пункт договору, а не телефонний дзвінок із фразою «ну ми ж усе зробили» |
«Замовник зобов’язаний підписати акт» | А якщо він має зауваження? Тобто, не врегульовано, що робити, якщо результат має недоліки або замовник не погоджується з обсягом робіт | Безпечніше передбачити процедуру: замовник протягом визначеного строку або підписує акт, або надає мотивовані письмові зауваження із зазначенням недоліків. Також важливо визначити подальші дії сторін у разі висунення зауважень замовника. Інакше виникає класична ситуація: підрядник каже «робота готова, підписуйте», замовник відповідає «я це не приймаю», а договір мовчить про те, що робити далі |
«Якщо замовник не підписав акт протягом 3 днів, роботи вважаються прийнятими» | Таке формулювання не слід перетворювати приймання складного результату на автоматичну кнопку. Механізм мовчазного приймання потребує чіткого порядку передання результату й акта та можливості його перевірити | Якщо залишаєте подібний механізм, чітко визначте порядок передання результату, спосіб направлення акта, строк для перевірки, порядок подання зауважень наслідки бездіяльності замовника. Інакше в спорі доведеться доводити не лише те, що акт був направлений, а й те, що замовник реально мав можливість перевірити результат |
«Вартість робіт становить 100 000 грн» | Не зрозуміло, що входить до ціни: матеріали, доставка, демонтаж, вивезення сміття, пусконалагодження, додаткові роботи, без яких результат неможливо використовувати тощо | Деталізувати ціну в кошторисі або прямо визначити, які витрати входять до погодженої вартості і які оплачують окремо |
«Додаткові роботи оплачуються окремо» | Не визначено, хто їх замовляє, як погоджують ціну і чи потрібна письмова згода, що буде, якщо підрядник виявив необхідність додаткових робіт уже в процесі. Без відповіді на ці запитання підрядник може щиро вважати, що має право виставити додатковий рахунок, а замовник – що нічого такого не замовляв | Практичніше встановити правило: жодні додаткові роботи не виконують та не оплачують без попереднього погодження їх обсягу, вартості та, за потреби, нового строку |
«Строк виконання – три місяці» | Незрозуміло, від якої дати рахувати ці 3 місяці. Від дати підписання договору? Передоплати? Передання матеріалів? Допуску на об’єкт? Отримання технічного завдання? | Визначити дату початку або подію, з якою вона пов’язана: передоплата, передання матеріалів, доступ до об’єкта, отримання ТЗ тощо. Тобто, якщо старт залежить від дії замовника, це потрібно написати. Наприклад: «Строк виконання робіт починається з дати передання замовником матеріалів та доступу до об’єкта, що підтверджує акт». Інакше через три місяці сторони можуть одночасно сказати: «Ви прострочили» – і обидві матимуть свою версію правди |
«Підрядник зобов’язаний негайно повідомляти замовника про всі обставини, що перешкоджають виконанню робіт» | Не визначено, як саме має бути зроблено повідомлення і коли його вважати отриманим | Навести допустимий спосіб повідомлення: електронна пошта, ЕДО, паперовий лист тощо. Якщо договір передбачає лише письмове повідомлення, а підрядник попередив про проблему голосовим повідомленням у месенджері, потім може виникнути запитання, чи було це належним повідомленням |
«Матеріали надає замовник» | Добре. А якщо матеріали неякісні? Не визначено порядок передання, якість і кількість матеріалів, дії підрядника у разі виявлення непридатності та долю залишків | Ст. 840 ЦКУ передбачає спеціальні правила щодо матеріалу замовника. Підрядник, який отримав від замовника матеріал, повинен використовувати його економно та після закінчення роботи надати звіт про його використання і повернути залишок, якщо інше не встановлено договором. Тому в договорі краще визначити порядок передання матеріалів, їх кількість, якість, документи на них, порядок повідомлення про непридатність та повернення залишків |
«Підрядник усуває недоліки за власний рахунок» | Незрозуміло, про які саме недоліки йдеться, хто їх фіксує і в який строк вони мають бути усунені. І чи може замовник самостійно залучити іншого виконавця? Фраза про «гарантію якості» без процедури її реалізації – це радше декларація, ніж робочий механізм | Визначити, які недоліки підлягають безоплатному усуненню, як їх фіксувати і в якому порядку повідомляти про дефект, у який строк (гарантійний строк) і в який спосіб підрядник має їх усунути, та що відбувається, якщо він цього не зробив, коли замовник може вимагати інший спосіб захисту |
«Підрядник відповідає за порушення строків» | Формулювання не визначає конкретних наслідків прострочення | Якщо сторони хочуть застосовувати пеню, штраф чи іншу відповідальність, її треба нормально визначити: розмір, базу розрахунку, момент виникнення та межі відповідальності. Інакше пункт про відповідальність красиво займає місце на сторінці, але не відповідає на головне запитання: скільки саме і за що платить порушник? |
«Підрядник зобов’язаний виконувати вказівки замовника» | Тут варто натиснути на гальма. Для підряду нормально, коли замовник формує завдання та приймає результат. Але постійне виконання оперативних розпоряджень замовника, дотримання встановленого ним графіку, постійний контроль замовником процесу роботи та підпорядкування його внутрішнім правилам уже можуть наближати ЦПД-відносини до трудових | Фіксувати конкретне завдання, ТЗ та вимоги до результату, а не постійне підпорядкування процесу роботи. Тобто «виконати погоджене технічне завдання» і «щодня виконувати всі доручення керівника» – юридично далеко не одне й те саме |
«Підрядник виконує роботи особисто» | Не зрозуміло, чи може він залучати інших осіб і хто відповідатиме за їхню роботу | Це формулювання теж не варто ставити автоматично. Для конкретної роботи може бути принципово важливо, хто саме її виконує. Але якщо сторони домовляються про можливість залучення інших осіб, це треба врегулювати: хто відповідає за їхню роботу, чи потрібна згода замовника, хто забезпечує доступ до об'єкта. І навпаки: якщо замовнику важливо, щоб результат створив саме конкретний фахівець, це доцільно прямо зафіксувати |
«Усі спори вирішуються шляхом переговорів» | Мирно – це прекрасно. Але що робити, якщо переговори не допомогли? | У договорі варто визначити порядок претензій, строки відповіді та, за потреби, інші процедурні моменти. Саме на цьому етапі стає зрозуміло, чи договір справді допомагає сторонам вирішити проблему, чи просто описує їхні добрі наміри |
«Сторони не мають претензій» | Будьте особливо уважні до цієї фрази в акті! Вона може ускладнити подальші претензії щодо недоліків, які замовник не міг виявити під час приймання роботи Якщо замовник підписує акт із таким формулюванням, а наступного дня знаходить очевидний недолік, починається вже зовсім інша розмова. Для прихованих недоліків ситуація може бути іншою, але навіщо створювати зайву доказову проблему? Краще розуміти, що саме підтверджує підписаний акт і які претензії можуть бути заявлені пізніше. | Важливо уточнити в акті, що саме прийнято без зауважень, а для недоліків, які неможливо було виявити під час приймання, передбачити окремий порядок їх виявлення та заявлення претензій |
«Договір діє до повного виконання сторонами зобов’язань» | Таке формулювання саме по собі не відповідає на запитання, коли закінчується строк виконання робіт. Строк дії договору та строк виконання конкретної роботи – різні речі. Перший може бути пов’язаний із завершенням усіх розрахунків, а другий – із конкретною датою або етапами виконання. Тому не варто одним реченням намагатися закрити два різні питання | Окремо визначити строк виконання робіт, етапи та строк дії договору |
«Усе, що не передбачено договором, регулюється законодавством України» | Цей пункт корисний, але він не врятує від відсутності домовленості там, де сторони могли домовитися самі. Тобто не замінює конкретних домовленостей про результат, ціну, строки чи порядок приймання тощо. Закон встановлює правила, але не знає, скільки саме макетів має намалювати дизайнер, який відтінок фарби обрати для стіни або скільки правок входить у погоджені 30 000 грн. Тому чим більше специфіки має робота, тим менше варто покладатися на універсальне «відповідно до законодавства» | Чим специфічніша робота, тим варто детальніше прописувати предмет, результат, ТЗ, кошторис і процедури |
Отже, на перший погляд, деякі фрази у договорі можуть здаватися цілком нормальними. Але коли договір доводиться виконувати або виникає спір, саме такі нечіткі формулювання можуть створити проблему.
Тому перевіряйте договір у цілому: чи зрозуміло, що саме робить підрядник, який результат передає, коли, за яку суму та як цей результат приймають. Якщо на ці запитання немає чіткої відповіді – договір варто допрацювати до підписання.

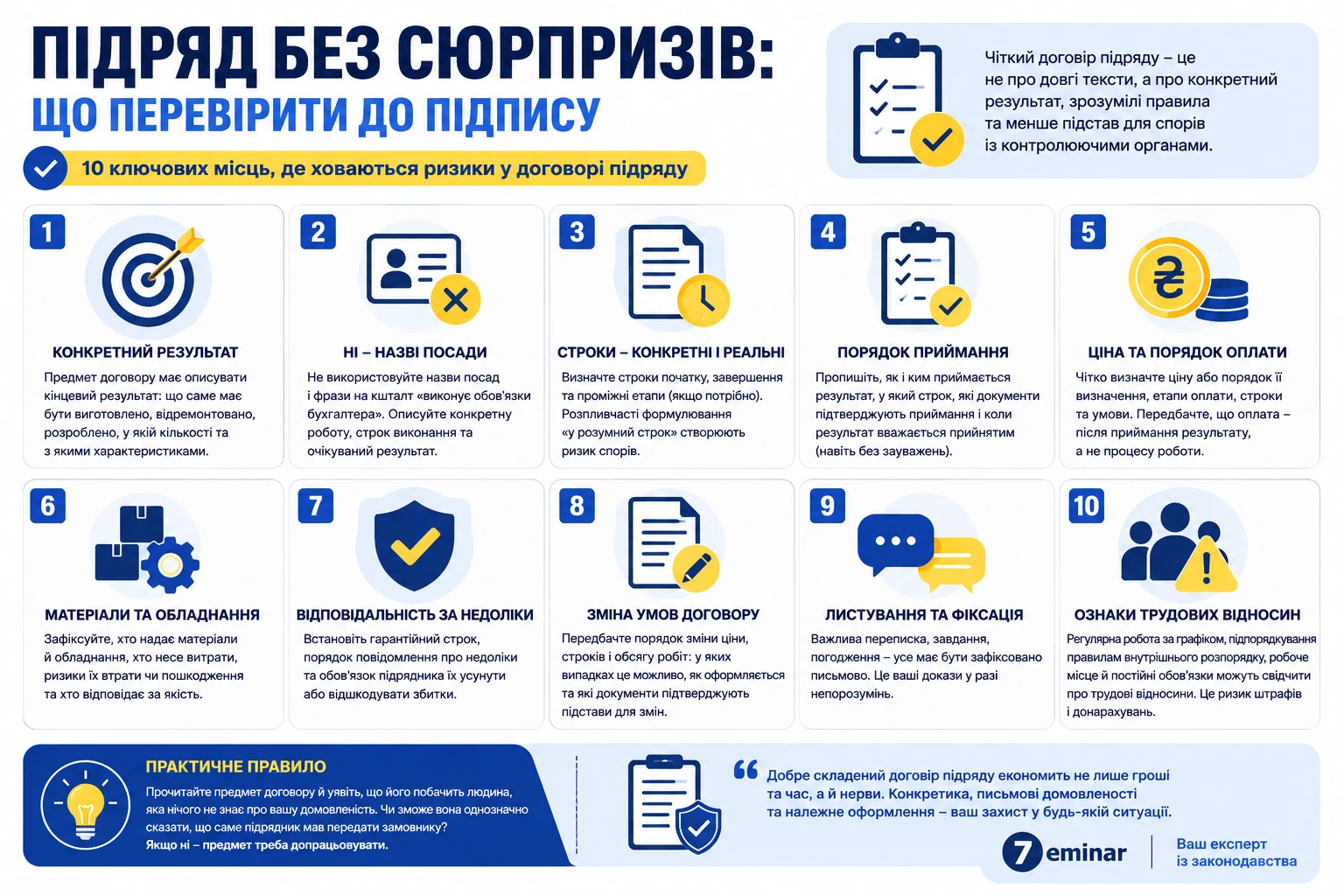

У поміч вам також інфографіка:

Висновки
- У договорі підряду головне – не процес, а конкретний результат. Має бути зрозуміло, що саме виконує підрядник, у який строк, за якою ціною та як замовник приймає результат. Чим менше важливих домовленостей залишається «на словах», тим менше простору для спорів.
- Акт – не формальність, а частина доказової бази. Він має показувати, що саме виконано та прийнято, а договір – визначати, як діяти із зауваженнями, недоліками, додатковими роботами, зміною ціни чи строків. Перед оплатою документи мають складатися в одну логічну лінію: що замовили → що виконали → що прийняли → за що платимо.
- Назва «договір підряду» не визначає природу відносин. Якщо на практиці людина працює за графіком, підпорядковується керівнику, виконує постійну трудову функцію та включена в організований процес роботи, сам цивільний договір не змінює фактичного змісту таких відносин. Тому перевіряти потрібно не лише текст договору, а й кошторис, технічне завдання до нього, акт і те, як його реально виконують.
Шаблони та зразки документів:
Договір підряду на виготовлення продукції із матеріалів замовника
Договір підряду на виконання проектно-пошукових робіт
Договір підряду на виготовлення поліграфічної продукції
Попередній договір про укладення договору підряду на виконання ремонтних робіт
Акт приймання-передачі матеріалів підряднику
Звіт про використання ТМЦ за договором підряду
Повідомлення про зміну умов Договору підряду
Лист про розірвання договору підряду в односторонньому порядку
Претензія про прострочення виконання договору підряду
Акт приймання-передачі виконаних робіт
Акт здачі-приймання робіт (наданих послуг)
Акт приймання виконаних будівельно-ремонтних робіт
Акт приймання виконаних будівельних робіт
Акт приймання-передачі виконаних робіт і продукції з переробки
Акт приймання-передачі робіт (надання послуг) (давальницька сировина)
Читайте більше:
Цивільно-правовий договір з головним бухгалтером: аналізуємо судову практику
Безпечна робота бухгалтера з договорами ЦПХ
Відображення договору ЦПХ в Об'єднаній звітності
Консультації за темою:
Працівник працює за ЦПД і трудовим договором: чим це загрожує роботодавцю
Працівниця у відпустці: чи дозволено укласти договір ЦПХ
Договір ЦПХ: на який термін укладати, щоб уникнути перекваліфікації у трудові відносини
Чи може тракторист працювати за договором ЦПХ на техніці підприємства
Бухгалтер для ФОП: трудовий договір чи договір ЦПХ
Правильне складання ЦПХ договору для ФОП на послуги з бухобліку
Штрафи за запізнення на роботу в договорі ЦПХ не прописують
Чи оплачувати перші 5 днів лікарняних фізособі за ЦПД та як це зробити
Чи може ФОП-єдинник залучати фізичних осіб за договорами ЦПХ
Сплата податків за договором ЦПХ: три платежі в одне місце
На які розрахункові рахунки сплачують податки за договорами ЦПХ
ЦПХ і ФОП одночасно: чи сплачувати ЄСВ двічі
Довідник у поміч:
Військовий облік
14.11.2026
14 листопада 2026 року не працює Резерв+: як отримати військово-обліковий документ через Дія
Нестабільна робота застосунку «Резерв+» не звільняє від обов’язку мати при собі військово-обліковий документ під час мобілізації. У разі технічних збоїв варто скористатися альтернативою – PDF-версією ВОД із QR-кодом або його паперовою копією. Відсутність документа може призвести до значних штрафів, тому важливо подбати про його наявність завчасно. Найзручніший спосіб – сформувати ВОД через портал Дія та зберегти його у доступному форматі

ФОП
14.11.2026
Уточнююча декларація по ЄП для ФОП 3 групи: нюанси, які потрібно знати заздалегідь
ФОП 3 група 5%. Декларація по єдиному податку за «9 місяців 2026» подана 16.10.2026 року, але сьогодні знайшли помилку, занизили суму доходу. Як правильно подати Уточнюючу декларацію? Чи є якісь нюанси, про які потрібно знати заздалегідь?

РРО / ПРРО, фіскальні чеки
14.11.2026
Один, два чи три підписи: як правильно оформити касові документи без головного бухгалтера
На підприємстві немає посади головний бухгалтер. Є лише бухгалтер, який робить звітність. Він не має права підпису за головного бухгалтера, а директор її підписує. Коли реєстрували ТОВ, податківці не захотіли залишати графу «головний бухгалтер» пустою, тому в нас стоїть в обліковій карточці ТОВ в базі податківців, що директор й гол.бухгалтер одна й та сама особа. Директор виконує функцію касира, тому в касових ордерах він ставить свій підпис за Директора та за Касира. А поле гол.бухгалтер залишається без підпису. Чи правильно так робити? Чи не буде при перевірці проблем з касовими ордерами без підпису головного бухгалтера?

Бронювання, критичність
14.11.2026
Статус критично важливого підприємства: етапи переходу на нові правила та строки в інфографіці
Уряд оновив правила отримання та підтвердження статусу критично важливого підприємства. Перехід на нові критерії передбачає погодження та державну реєстрацію галузевих вимог, перегляд раніше наданих статусів, коригування квот на бронювання для підприємств ОПК і ПЕК, а також додаткові умови для отримання та продовження критичності. Розповідаємо деталі в інфографіці

Освіта
14.11.2026
Не дає готових відповідей, а вчить мислити: на ІТ-студіях з’явилася ШІ-менторка
На платформі ІТ-студій Дія.Освіта запрацювала ШІ-менторка, інтегрована в уроки інформатики для учнів 1–11 класів. Вона допомагає розібратися зі складними завданнями, підказує алгоритми та навчає формулювати запити до штучного інтелекту, але не виконує роботу замість школяра

Пенсія, соцпільги
14.11.2026
Хочете вийти на пенсію у 2027 році: скільки років стажу потрібно мати
Пенсійний фонд у картці нагадав вимоги до страхового стажу для призначення пенсії за віком у 2027 році. Зокрема, для виходу на пенсію після досягнення 60 років потрібно буде мати не менше 34 років стажу. Для виходу на пенсію у 63 та 65 років потрібний менший стаж

Працевлаштування, переведення
14.11.2026
Безпечний пошук роботи: як розпізнати шахрайську вакансію та захистити себе
Під час пошуку роботи можна натрапити не лише на шахрайські вакансії, а й на пропозиції, пов’язані з ризиком примусової праці. Держпраці нагадує, які ознаки мають насторожити кандидата, як перевірити роботодавця та чому не варто платити за працевлаштування або передавати особисті дані до співбесіди

Цільове фінансування
14.11.2026
ОСББ зможуть знову подаватися на гранти: Фонд енергоефективності отримав 630 млн грн
Уряд поповнив статутний капітал Фонду енергоефективності на 630 млн грн, що дасть змогу відновити прийом заявок на участь у програмах «Енергодім» та «ВідновиДІМ». Наразі Фонд очікує необхідних погоджень від ЄС і міжнародних партнерів. Втім, ОСББ вже можуть визначити потреби будинків і підготуватися до подання документів

Сільгоспдіяльність
14.11.2026
Захист вод від забруднення нітратами: Україна планує виконати вимоги директиви ЄС до кінця 2028 року
Мінекономіки та представники Єврокомісії обговорили впровадження Нітратної директиви ЄС, яка передбачає захист поверхневих і підземних вод від забруднення нітратами із сільськогосподарських джерел. Законопроєкт №11486, який запроваджує європейські підходи до використання добрив і запобігання забрудненню вод, уже підтримано ВРУ у першому читанні

Судова практика
13.11.2026
Неповідомлення про розгляд заперечень є підставою скасування ППР: позиція Верховного Суду
Податкова не повідомила підприємство про дату, час і місце розгляду заперечень на акт перевірки – і це стало підставою для скасування податкових повідомлень-рішень. Верховний Суд наголосив: платник має право брати участь у розгляді своїх заперечень, а контролюючий орган зобов’язаний забезпечити таку можливість у порядку та строки, визначені п. 86.7 ПКУ. Порушення цієї процедури є самостійною підставою для скасування ППР незалежно від обґрунтованості висновків перевірки

Ліквідація госпсуб'єкта
13.11.2026
Ліквідаційний баланс: хто складає і куди подає у 2026 році
Припинення юридичної особи – це не лише формальне рішення власників, а комплексна процедура з чіткими етапами, строками та обов’язками. Від правильності дій на кожному з них залежить відсутність претензій з боку кредиторів і контролюючих органів

ФОП
13.11.2026
Чи може ФОП на 2 групі єдиного податку створювати та продавати худтвори: позиція ДПС
ДПС надала індивідуальну податкову консультацію щодо можливості здійснення ФОП на другій групі спрощеної системи оподаткування діяльності зі створення та продажу оригінальних літературних творів (театральних сценаріїв)

Календар бухгалтера
13.11.2026
19 листопада – сплачуємо податки, збори та внесок за ІІІ квартал 2026 року
19 листопада 2026 року – граничний строк сплати низки податків і платежів за ІІІ квартал. Зокрема, це податок на прибуток, єдиний податок для платників 3-ї групи, військовий збір, туристичний та екологічний збори, рентна плата й інші платежі. Також до цієї дати роботодавці мають сплатити внесок на підтримку працевлаштування осіб з інвалідністю за ІІІ квартал

Ліцензії та дозволи
13.11.2026
Немає кадастрового номера: як заповнити заяву на ліцензію для зберігання пального
Чи можна отримати ліцензію на зберігання пального для власних потреб, якщо земельній ділянці не присвоєно кадастровий номер? ДПС роз’яснила, як у такому разі заповнювати пункт 7 заяви та чи потрібно зазначати дані у графі 12 «Кадастровий номер». Відсутність кадастрового номера не означає, що відповідне поле потрібно заповнювати умовними даними, однак адресу місця зберігання та інші передбачені відомості зазначити обов’язково

Оренда, позичка
13.11.2026
Фізособа здає в оренду нерухоме майно юрособі або ж підприємцю: що з ПДФО з 23 жовтня 2026 року
З 23 жовтня 2026 року доходи фізосіб від оренди житлової та нежитлової нерухомості оподатковують ПДФО за ставкою 5% замість 18%. Водночас пільгова ставка не поширюється на всі види оренди: для земельних ділянок та іншої нерухомості діє ставка 18%. ДПС також роз’яснила, чи потрібно перераховувати податок із орендної плати, виплаченої до 23 жовтня, та нагадала про військовий збір

ПДВ
13.11.2026
Платника ПДВ виключили з переліку ризикових: чи виключать його контрагентів
За загальним правилом, у разі виключення платника податку з переліку платників, які відповідають критеріям ризиковості платника податку, на підставі рішення комісії регіонального рівня, або рішення суду, автоматично виключаються з переліку ризикових його контрагенти. Рішення про відповідність/невідповідність критеріям ризиковості платника податку набирає чинності у день засідання комісії регіонального рівня та прийняття відповідного рішення

Готівкові кошти, розрахунки
13.11.2026
Нові ліміти переказів ФОП з 14 листопада!
З 14 листопада 2026 року банки знижують місячні ліміти переказів для окремих категорій ФОП: для першої групи – до 400 тис. грн, для другої та третьої – до 1 млн грн. Чи означає це заборону на перекази понад ці суми та кому загрожує додаткова перевірка? Розбираємо, кого торкнуться зміни, які документи може запросити банк і як підготуватися, щоб не затримувати розрахунки з контрагентами
